DB1331/T 075-2024 雄安新区智慧工地评价标准
DB1331/T 075-2024 Xiong'an New Area Smart Construction Evaluation Standard
基本信息
发布历史
-
2024年03月
研制信息
- 起草单位:
- 河北雄安新区管理委员会建设和交通管理局、河北雄安新区建筑业协会
- 起草人:
- 李 冲、胡 勇、周宇儒、李劲遐、杨 洁、李劲松、张 程、马颖涛、刘 涛、魏少雷、王 荣、韩美娜、王海青、刘 章、宋少杰、齐 杰、滕月举、郭利民、张 航、孙德光、骆腾飞
- 出版信息:
- 页数:51页 | 字数:- | 开本: -
内容描述
ICS:91.010.01
P30DB1331
雄安新区地方标准
DB1331/T075-2024
雄安新区智慧工地评价标准
Assessmentstandardforsmartconstructionsite
inXiong’anNewArea
2024-03-08发布2024-03-15实施
河北雄安新区管理委员会建设和交通管理局
联合发布
河北雄安新区管理委员会综合执法局
雄安新区地方标准
雄安新区智慧工地评价标准
Assessmentstandardforsmartconstructionsite
inXiong’anNewArea
DB1331/T075-2024
批准部门:河北雄安新区管理委员会综合执法局
施行日期:2024-03-15
2024雄安新区

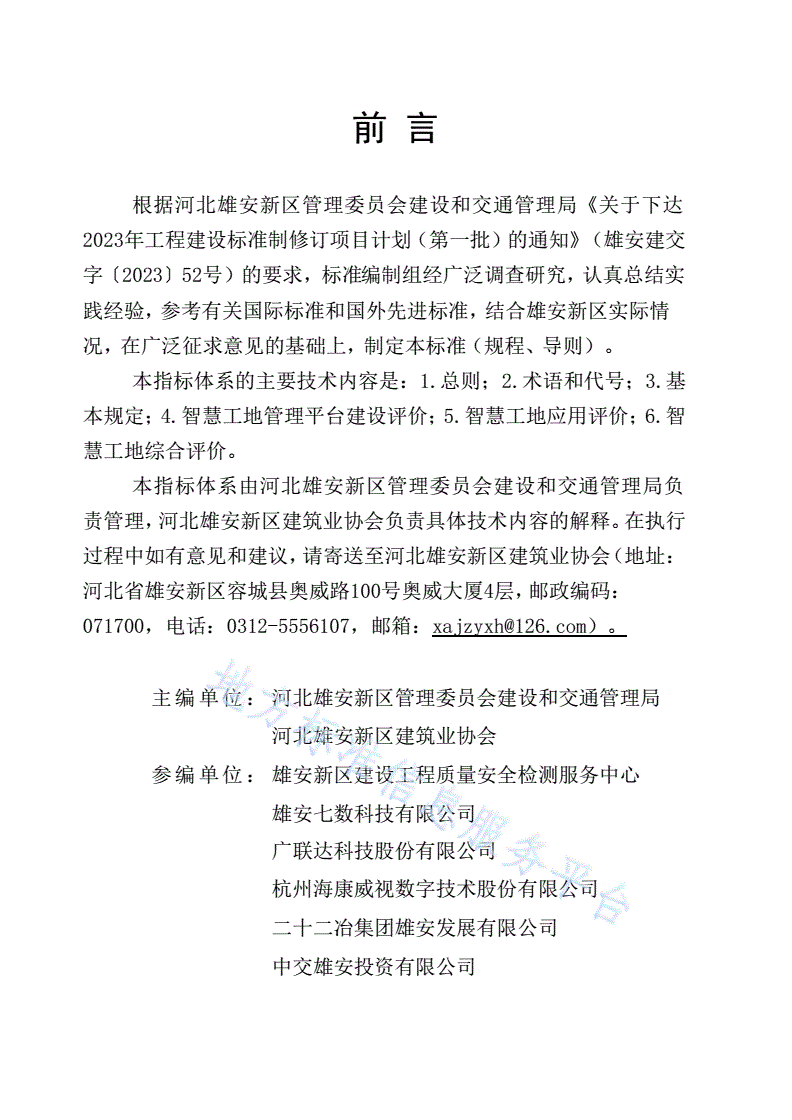

前言
根据河北雄安新区管理委员会建设和交通管理局《关于下达
2023年工程建设标准制修订项目计划(第一批)的通知》(雄安建交
字〔2023〕52号)的要求,标准编制组经广泛调查研究,认真总结实
践经验,参考有关国际标准和国外先进标准,结合雄安新区实际情
况,在广泛征求意见的基础上,制定本标准(规程、导则)。
本指标体系的主要技术内容是:1.总则;2.术语和代号;3.基
本规定;4.智慧工地管理平台建设评价;5.智慧工地应用评价;6.智
慧工地综合评价。
本指标体系由河北雄安新区管理委员会建设和交通管理局负
责管理,河北雄安新区建筑业协会负责具体技术内容的解释。在执行
过程中如有意见和建议,请寄送至河北雄安新区建筑业协会(地址:
河北省雄安新区容城县奥威路100号奥威大厦4层,邮政编码:
071700,电话:0312-5556107,邮箱:xajzyxh@126.com)。
主编单位:河北雄安新区管理委员会建设和交通管理局
河北雄安新区建筑业协会
参编单位:雄安新区建设工程质量安全检测服务中心
雄安七数科技有限公司
广联达科技股份有限公司
杭州海康威视数字技术股份有限公司
二十二冶集团雄安发展有限公司
中交雄安投资有限公司
中国建筑第八工程局有限公司
中铁建设集团有限公司
中铁十二局集团有限公司
品茗科技股份有限公司
北京筑业志远软件开发有限公司
主要起草人:李冲、胡勇、周宇儒、李劲遐、杨洁
李劲松、张程、马颖涛、刘涛、魏少雷
王荣、韩美娜、王海青、刘章、宋少杰
齐杰、滕月举、郭利民、张航、孙德光
骆腾飞
主要审查人:毛志兵、李云贵、赵静、展磊、郭容昱
贾威、褚振宇、方有亮、王静、王兴龙
杨震卿、赵钿
1总则...............................................................................................1
2术语和代号...................................................................................2
2.1术语..........................................................................................2
2.2代号..........................................................................................4
3基本规定.......................................................................................5
4智慧工地管理平台建设评价........................................................9
5智慧工地应用评价.....................................................................10
5.1工程信息应用评价...................................................................10
5.2技术管理应用评价...................................................................11
5.3质量管理应用评价...................................................................14
5.4安全管理应用评价...................................................................16
5.5工期管理应用评价...................................................................18
5.6人员管理应用评价...................................................................19
5.7机械设备管理应用评价............................................................21
5.8物料管理应用评价...................................................................23
5.9视频监控管理应用评价............................................................25
5.10环境与能耗管理应用评价.........................................................27
6智慧工地综合评价.....................................................................29
附录A智慧工地管理平台建设评价汇总表................................30
附录B智慧工地应用评价汇总表................................................31
附录C智慧工地综合评价汇总表................................................32
附录D智慧工地评价汇总表........................................................33
本标准用词说明...............................................................................34
引用标准名录...................................................................................35
Contents
1GeneralProvisions.........................................................................1
2TermsandCodes...........................................................................2
2.1Terms........................................................................................2
2.2Codes........................................................................................4
3BasicRequirements.......................................................................5
4SmartConstructionSitePlatformAcceptance...............................9
5SmartConstructionSiteApplicationEvaluation.........................10
5.1EvaluationofEngineeringInformationApplication........................10
5.2EvaluationofTechnicalManagementApplication..........................11
5.3EvaluationofQualityManagementApplication.............................14
5.4EvaluationofSafetyManagementApplication...............................16
5.5EvaluationofDurationManagementApplication...........................18
5.6EvaluationofPersonnelManagementApplication..........................19
5.7EvaluationofMechanicalEquipmentManagementApplications......21
5.8EvaluationofMaterialManagementApplications...........................23
5.9EvaluationofVideoSurveillanceManagementApplications............25
5.10EvaluationofEnvironmentalandEnergyManagementApplications27
6ComprehensiveEvaluationofSmartConstructionSites.............29
AppendixASmartConstructionSiteManagementPlatform
ConstructionEvaluationSummaryTable..............30
AppendixBSmartConstructionSiteApplicationEvaluation
SummaryTable..................................................................................31
AppendixCSmartConstructionSiteComprehensiveEvaluation
SummaryTable..................................................................................32
AppendixDSmartConstructionSiteEvaluationSummaryTable....33
ExplanationofWordinginthisStandard...........................................34
ContentsofReferencesStandards.....................................................35
1
1.0.1为贯彻执行国家、河北省、雄安新区政策,引导雄安
新区智慧工地建设,规范雄安新区智慧工地评价,制定本标准。
1.0.2本标准适用于雄安新区新建房屋建筑及市政基础设施
工程项目的智慧工地建设的评价。
注:本标准适用于雄安新区所有新建工程项目,以房屋建筑与市
政基础设施项目为主,改建、扩建项目及其他专业工程可参照执行。
1.0.3智慧工地评价除应符合本标准外,尚应符合国家、河
北省、雄安新区现行有关规范及标准等规定。
1
2
2.1术语
2.1.1智慧工地smartconstructionsites
智慧工地是为了提升施工质量、安全、进度、绿色、商务等
生产和管理水平,围绕人、机、料、法、环等关键要素,与BIM、
大数据、物联网、云计算、人工智能等新一代信息技术深度融合,
实现施工过程可感知、可量化、可评价,形成信息共享、风险预
控、监管实时、施工高效、管理科学、环境友好的新型工地。
2.1.2智慧工地管理平台smartconstructionsitemanagement
platform
面向工程项目管理和施工现场管理全过程,采用智慧工地技
术,将行业监管、安全管理、施工管理、决策分析等功能融为一
体的信息系统。
注:综合运用物联网、互联网、云计算、大数据、人工智能、建
筑信息模型、区块链、计算机视觉、边缘计算、离网智能、激光雷达、
射频识别等技术手段,围绕施工现场人员、机械设备、物料、环境、
安全、质量、生产等要素进行工程项目施工过程中数据信息的全面采
集、智能分析,实现泛在互联、全面感知、安全作业、智能生产、高
效协同、智能决策、科学管理的施工过程智能化管理系统。
2.1.3智慧工地基础设施aninfrastructureofsmart
constructionsite
用于智慧工地管理平台收集、传输、处理、显示各类信息的
硬件设施及软件技术平台,包括各类传感器、执行器、控制器、
2
自动识别装置、网关、路由器、服务器、智能终端、云计算平台、
传输网络、供电系统等设备及软件技术平台相关集成设施。
2.1.4边缘计算MobileEdgeComputing,MEC
利用无线接入网络为本地设备控制提供就近IT服务和等同
云端计算能力,缩短数据传输距离,实现低延迟、高带宽的电信
级服务环境。
2.1.5地理信息系统geographicinformationsystem(GIS)
在计算机硬件和软件系统支持下,对地理信息数据进行采集、
储存、管理、运算、分析和表达的技术系统。
2.1.6云计算cloudcomputing
一种基于互联网的、大众参与的计算模式,其计算资源(计
算能力、存储能力、交互能力)是动态、可伸缩且被虚拟化的,
以服务的方式提供。
2.1.7物联网internetofthings(IoT)
通过各种信息传感设备,按约定的协议,把任何物理对象与
互联网相连接,进行数据交换和通信,以实现智能化识别、定位、
跟踪、监控和管理的一种网络。
2.1.8建筑信息模型buildinginformationmodeling(BIM)
建筑信息模型是以三维数字技术为基础,集成建筑工程项目
各种相关信息的工程数据模型,数字化表达工程项目相关信息。
通过信息技术把整个建筑工程项目进行虚拟数字化、可视化和智
能化。
3
2.2代号
APP--计算机应用程序,现多指移动终端应用程序
Application;
BIM--建筑信息模型BuildingInformationModeling;CA认
证--电子认证服务CertificateAuthority;
GIS--地理信息系统GeographicInformationSystem;
GNSS--全球导航卫星系统GlobalNavigationSatellite
System;
IoT--物联网InternetOfThings;
RFID--射频识别RadioFrequencyIdentification;
Socket--网络上的两个程序通过一个双向的通信连接实现数
据的交换,这个连接的一端称为一个socket;
UWB--一种无载波通信技术Ultra-Wideband;
WBS--工作分解结构WorkBreakdownStructure;
Wi-Fi--无线保真/行动热点Wireless-Fidelity。
4
3
3.1一般规定
3.1.1智慧工地评价应完整覆盖建筑工地施工活动的全过程;
3.1.2智慧工地评价指标体系应包括:智慧工地管理平台建
设评价、智慧工地应用评价与智慧工地综合评价;
3.1.3智慧工地管理平台建设评价指标应包括:智慧工地建
设策划、模块标准化、基础设施;
3.1.4智慧工地应用评价指标应包括:工程信息应用、技术
管理应用、质量管理应用、安全管理应用、工期管理应用、人员
管理应用、机械设备管理应用、物料管理应用、视频监控管理应
用、环境与能耗管理应用;每类指标的评价应包括基础项和扩展
项;
3.1.5智慧工地综合评价指标应包括智慧工地平台应用情况
评估、智慧工地平台数据完整性评估、应用效益评估。
3.2评价方式
3.2.1智慧工地管理平台建设评价:实行专家组现场评价。
组织建立有雄安新区的行业相关部门、单位与专家参与的3人或
5人专家工作组,在智慧工地管理平台建设完成投入运行之后、
在项目基础施工完成之前进行;
3.2.2智慧工地应用评价:实行信息化智能评价系统评价与
专家组现场评价相结合的方式。组织建立有雄安新区的行业相关
部门、单位与专家参与的3人或5人专家工作组,在主体结构封
顶30日内,经信息化智能评价系统评价通过后进行;
3.2.3智慧工地综合评价:实行专家组现场评价。组织建立
5
有雄安新区的行业相关部门、单位与专家参与的3人或5人专家
工作组,在工程项目完工之前进行。
注:在评价具体实施过程中,根据项目的工程体量、实施周
期、难易程度等不同要素,确定每类评价的评价节点时间和评价
次序。
3.3评价等级
3.3.1智慧工地评价总得分为S,智慧工地管理平台建设评
价得分为E,智慧工地应用评价得分为Q,智慧工地综合评价得分
为L,建筑智能机器人应用加分项得分为M;
3.3.2智慧工地评价指标体系3类指标评分项总分均应为
100分,加分项总分应为10分;
3.3.3智慧工地评价的总得分应按下式进行计算,其中评价
指标体系3类指标评分项的权重U1、U2、U3按表3.3.3取值;
ΣS=ΣE*U1+ΣQ*U2+ΣL*U3+ΣM
表3.3.3智慧工地各类评价指标的权重
智慧工地管理平台
智慧工地应用评价智慧工地综合评价
建设评价
U2U3
U1
0.20.60.2
3.3.4智慧工地应用评价应符合下列规定:
1智慧工地应用评价指标体系10类指标评分项总分均应为
100分,10类指标各自的得分Q1、Q2、Q3、Q4、Q5、Q6、Q7、Q8、
Q9,Q10,应按参评项目该类指标的评分项实际得分值计算。总得
分应按下式进行计算,评价指标体系10类指标评分项的权重
6
w1~w10按表3.3.4取值;
ΣQ=w1*Q1+w2*Q2+w3*Q3+w4*Q4+w5*Q5+w6*Q6+w7*Q7+w8*Q8+w9*Q9+w10*Q10
表3.3.4智慧工地应用评价指标的权重
环境
机械视频
工程技术质量安全工期人员物料与能
设备监控
信息管理管理管理管理管理管理耗管
管理管理
应用应用应用应用应用应用应用理应
应用应用
用
w1w2w3w4w5w6W7W8W9W10
0.050.150.150.150.10.10.050.050.10.1
2基础项:应全部满足,每类指标的基础项得分不得少于该
类指标基础项总分的90%;
3当评分项存在不参评项时,评分项的评价总得分应按下列
要求计算:
Q=Qp/(Qz-Qc)*100
式中:Q------评分项评价总分;
Qp-----各评分项得分合计;
Qz-----各评分项分值合计;
Qc-----不参评项分值合计。
注:不参评项是指本标准的某一项条文或某几项条文的内
容和要求,在该智慧工地建设、评价时不适宜或不具备条件,可
作为不参评项。如:道路、隧道等工程,工地现场不会采用施工
升降机,涉及施工升降机的条文可作为不参评项。
3.3.5建筑智能机器人应用作为加分项,应用建筑智能机器
7
人种类达到3类及以上的,得1分;应用建筑智能机器人种类达
到5类的,得2分;应用建筑智能机器人种类超过5类的,每增
加一类得0.5分,总得分最多不超过5分。
3.3.6智慧工地评价应按总得分确定等级。
3.3.7智慧工地评价结果分为一星级(★)、二星级(★★)、
三星级(★★★)3个等级。评价结果应符合表3.0.9的规定。
表3.0.9智慧工地评价结果表
序号智慧工地等级评分要求
1一星级75分≤得分<85分
2二星级85分≤得分<95分
3三星级得分≥95分
3.3.8智慧工地的评价宜采用信息化手段。
3.3.9有下列情况之一的项目,不得进行智慧工地评价:
1智慧工地数据与项目实际严重不符的;
2智慧工地数据未有效利用的;
3未按《雄安新区智慧工地建设技术标准》等要求向政府监
管平台提报相应数据的;
4因安全、质量、环保等问题被行政处罚的。
8
4
4.0.1智慧工地管理平台建设评价内容见表4.0.1。
表4.0.1智慧工地管理平台建设评价内容
评价
评价内容评价要求
分值
智慧工地
1、智慧工地建设方案应目标明确、内容完整。(应包括建设目标、
建设策划20
组织架构及人员分工、建设内容、应用效益预估。)
20
2、工程信息管理等10大管理维度的符合性10
3、管理维度所关联的管理要素和子项的符合性10
模块
标准化4、项目效果图、三维动画等应齐全完整10
50
5、建筑全专业三维模型应齐全完整,且与二维图纸保持一致10
6、即时项目现场场景全貌与局部图应齐全完整(包括工程进
10
度、技术、质量、安全、物联设备)
7、信息采集设备(设备管理、维护、预警)5
8、网络基础设施(4G/5G、地下空间定位)5
基础设施9、智慧工地平台5
30
10、视频监控室5
11、控制机房5
12、信息应用终端(设备管理、维护、预警)5
9
5
5.1工程信息应用评价
5.1.1工程信息应用评价内容见表5.1。
表5.1工程信息应用评价内容
管
基础扩展
序管理理评价
信息化要求项项
号维度要分值
9010
素
项目名称、项目地址、工程类别、结
构类型、工程用途、工程规模、工程
√10
造价、开竣工时间、项目状态(在
建、停工、竣工等)
项目地图定位√5
工程规划许可证、用地规划许可证、
基
不动产权证书(土地证)、施工许可
本√10
证(备注:一会三函等特殊文件另
1信
附)
息
质量目标、安全目标等√
505
各方责任主体、项目管理团队、项目
工程管理人员信息及相关证书(含变更信√10
信息息)
管理岩土工程勘察报告、工程勘察设计审
查证明文件(审查报告和审查合格√10
书)
综项目效果图√5
合
项目规划BIM模型图√10
2信
息即时项目现场场景全貌图√10
30项目场景三维动画√5
合合同及附件√10
约
3信
合同变更信息√
息10
20
10
11
5.2技术管理应用评价
5.2.1技术管理应用评价内容见表5.2。
表5.2技术管理应用评价内容
管评
基础
序理管理扩展项价
信息化要求项
号维要素37分
63
度值
技术项目施工中常用的国家标准、图集等
√
1标准规范库信息5
5项目常用规范库分类管理信息√
设计交底记录信息√
5
设计BIM三维交底记录信息√
全专业施工图纸信息(DWG、PDF)√
全专业(BIM)数字化设计交付信息,
图模
包含建筑、结构、电气、暖通、给排水√5
2管理
等专业模型,具体以项目实际为准。
16
支持BIM模型分项分楼层显示、构件
测量、剖切浏览和漫游展示等功能信√3
技息
术
应用BIM+GIS技术进行真实性模拟
管√3
信息
理
各专业图纸会审记录信息√
设计变更资料信息√
设计变更台账信息√
设计5
3变更变更公告发布及相关人员提醒信息√
8变更部位与现场施工进度挂接,提前
√
预警提醒信息
设计变更资料与BIM模型对应挂接关
√3
联信息
施工施工方案编制清单信息(包含方案名
√
4组织称、编制人、编制时间)10
设计施工组织设计(方案)及审批信息√
12
管评
基础
序理管理
定制服务
推荐标准
- NB/T 20713-2024 核电厂设备腐蚀控制导则 2024-05-24
- NB/T 20350-2024 核电厂设计建造阶段质量保证分级及管理要求 2024-05-24
- NB/T 20512.2-2023 核电厂运行许可证延续 第 2 部分:机械设备老化管理审查 2023-12-28
- NB/T 20512.3-2023 核电厂运行许可证延续 第 3 部分:电气和仪控设备老化管理审查 2023-12-28
- NB/T 20512.1-2023 核电厂运行许可证延续 第 1 部分:老化管理审查对象筛选及时限老化分析识别 2023-12-28
- NB/T 20711-2023 压水堆核电厂反应堆换料水池和乏燃料水池冷却和处理系统调试技术导则 2023-12-28
- NB/T 20037.13-2024 应用于核电厂的一级概率安全评价 第 13 部分:PSA 应用的过程和质量要求 2024-05-24
- NB/T 20098-2024 压水堆核电厂安全壳氢气控制系统设计准则 2024-05-24
- NB/T 20714-2024 核电厂退役放射性废物管理 2024-05-24
- NB/T 20712-2023 压水堆核电厂一回路冷却剂加锌指南 2023-12-28
